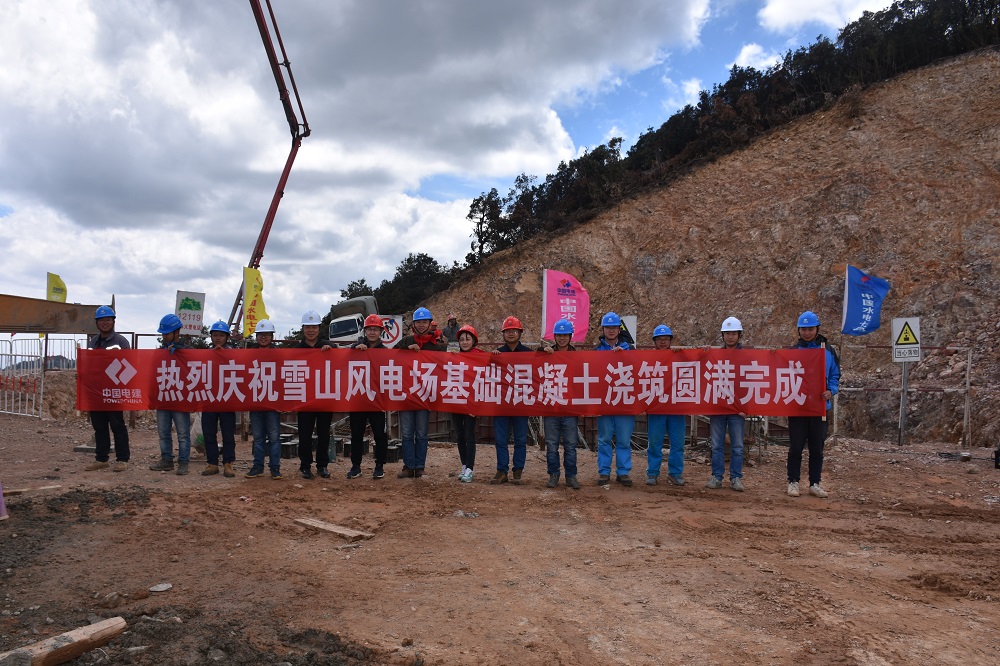

5月14日,在蓝天白云的映衬下,能投风电雪山风电场最后一车混凝土顺利入仓,至此,雪山风电场风机基础全部浇筑完成。
风电会东雪山风电场总装机容量85MW,安装34台单机2.5MW风力发电机组。于2017年11月29日首仓基础混凝土开始浇筑,2018年5月14日全部风机基础浇筑完成,总历时167天。
风电会东公司自雪山项目建设开工以来,通过民事协调提前介入、计划工期分解安排、节点奖励阶段实施等措施,克服了凝冻天气,雨季及阻工影响等不利因素,在确保安全、环水保达标的前提下,提前完成该节点目标,为按期投产发电奠定了良好基础。
