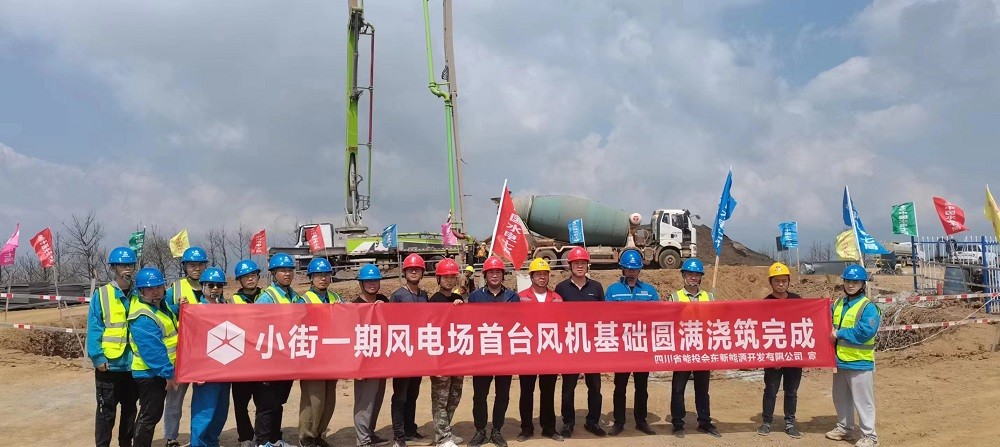

2022年8月24日,小街一期风电项目首台风机基础顺利浇筑完成。2022年7月30日,该项目主体标正式开工建设,开工仅25天就完成了首基混凝土浇筑,充分展现了能投风电速度,鼓舞了建设人员的士气。
小街一期风电场道路工程于2月26日开工建设,施工期间因凉山州政府森林防火要求以及雨季影响,累计近50天时间道路处于停工状态。为保障道路工程不影响主体工程进场,公司会同监理及施工单位,精心组织,科学管控,深入督导,保障了道路施工进度,为主体施工单位顺利进场施工创造了有利条件。主体单位进场后,公司科学制定开挖浇筑计划,每天督促施工单位按照计划落实各项施工任务,深入协调管理。同时,多次与设计院沟通协调,不断优化图纸设计,确保了项目建设的顺利推进。
小街一期风电项目首台风机基础顺利完成浇筑,预示小街一期风电项目全面进入风机基础施工关键时期,标志着该项目工程建设向前迈出了实质性的一步。
