四川能投风电会东公司切实抓好项目建设、电力生产各项工作

文章来源: 能投风电   发布时间: 2024-02-22 16:46:48   点击次数: 0

PHOTO(1/2)

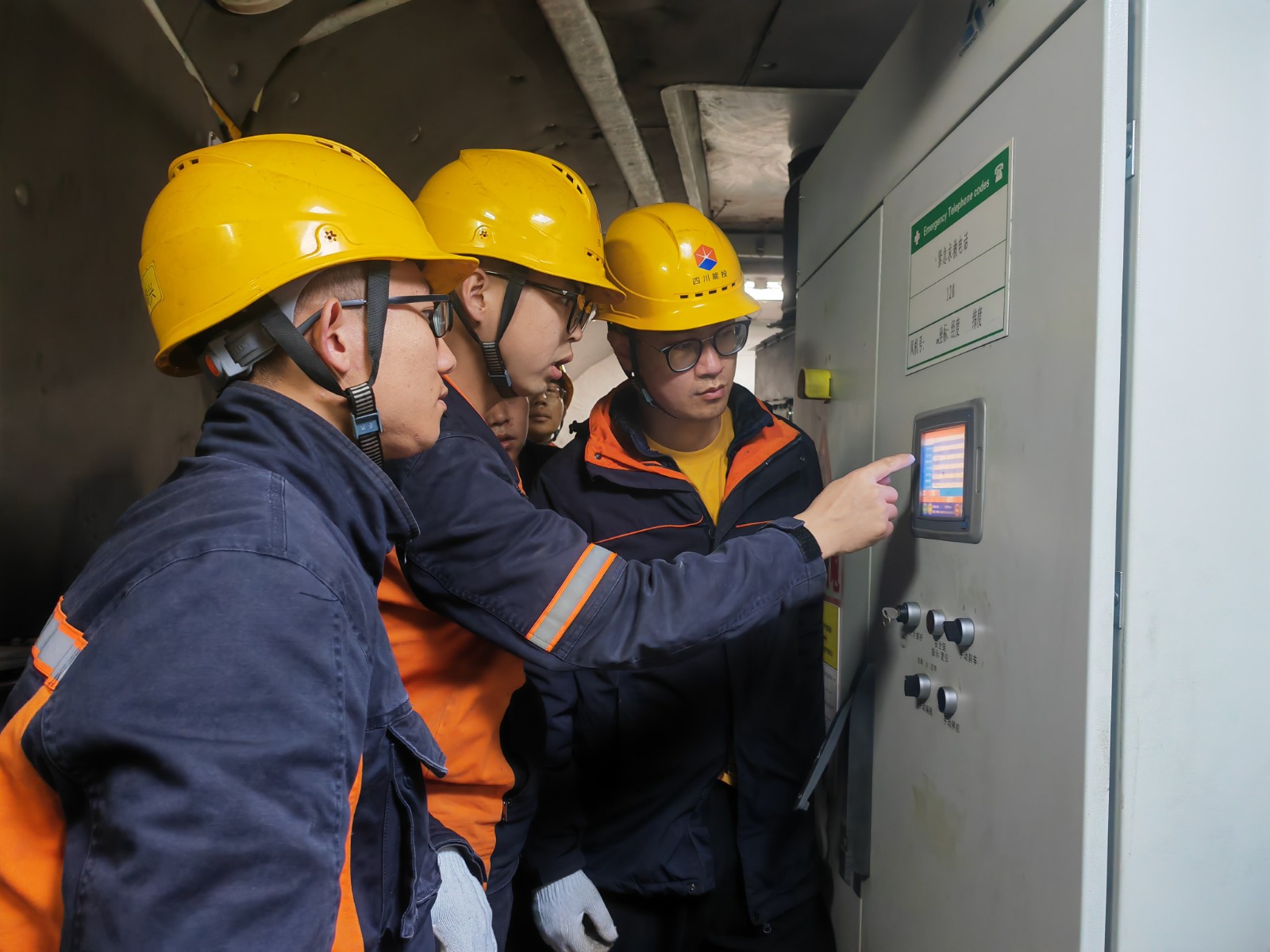

新年伊始,四川能投风电会东公司狠抓保供电措施,公司生产经营平稳有序,生产一线繁忙景象依旧,300多台风电机组安全高效运行。可爱可敬的能投风电人以坚守诠释初心,以奉献保障祥和,以无私夺取“开门红”,以火红的业绩开启龙年新征程。

项目建设不断投产,装机规模不断提升

2月15日,淌塘二期风电场35千伏1至5号集电线路及所属30台风力发电机组一次性通过240小时试运行考核,再次彰显了能投风电场建设质量和速度。试运行期间平均风速8.62m/s,等效满发小时数121小时,可利用率达99%。在240小时试运行期间,该风电场已经累计实现发电1452万度。

随着淌塘二期风电场建成投产,公司在会东县已建成装机规模81.58万千瓦的高山风电集群,投运升压站5座,送出线路6条,集电线路36条,投运风力发电机组台数305台,年发电量能力30亿千瓦时,可满足310万居民的年用电需求,相当于节省标煤90万吨,减排二氧化碳247.5万吨。

发电量再创新高,累计发电量破百亿

公司高度重视安全生产工作及设备稳定运行情况,节前领导带队开展全面安全检查,排除安全隐患,对安全生产经营工作进行全面部署安排。节日期间生产人员坚守能源保供一线,全力保障了投运风电场及升压站安全稳定运行。一季度以来,公司实现发电量5.5亿度,较去年同期增长26.83%;2月5日实现单日发电量0.18亿度,创风电场投运以来历史新高。特别在春节期间,实现了投运风电场应发尽发、能发满发,共完成发电量0.87亿度,较同期增长2.2%。

2024年1月25日22时许,公司投运风电场历史累计发电量突破100亿度大关。公司自成立以来,一直致力于推动清洁能源的高速、高效、高质量发展,通过从项目前期规划、选址、设计施工、建设及运维管理多方面发力,不断探索生产精细化维护、技术人才培养、多维度对标管理、设备选型优化等区域,投运风电场多年平均利用小时数超三千小时,部分风机利用小时数超五千小时。

龙行龘龘,前程朤朤。2024年会东公司将在集团“绿色低碳、科技赋能”的企业宗旨下,继续巩固拓展主题教育成果,强化党旗引领,落实党风廉政建设责任,坚定不移围绕中心服务大局,加大会东县风能资源的开发力度,积极推进核准风电场项目建设,持续优化公司管理体系,加大人才培养力度,不断提升生产管理水平,推进公司各项工作再上新台阶。
