028-67177518

地址:四川省成都市武侯区剑南大道中段716号四川能投大厦

点击查看地图位置

四川能投风电会东公司淌塘二期风电场风机基础混凝土浇筑圆满完成

文章来源: 能投风电   发布时间: 2023-06-07 10:38:38   点击次数: 0

PHOTO(1/1)

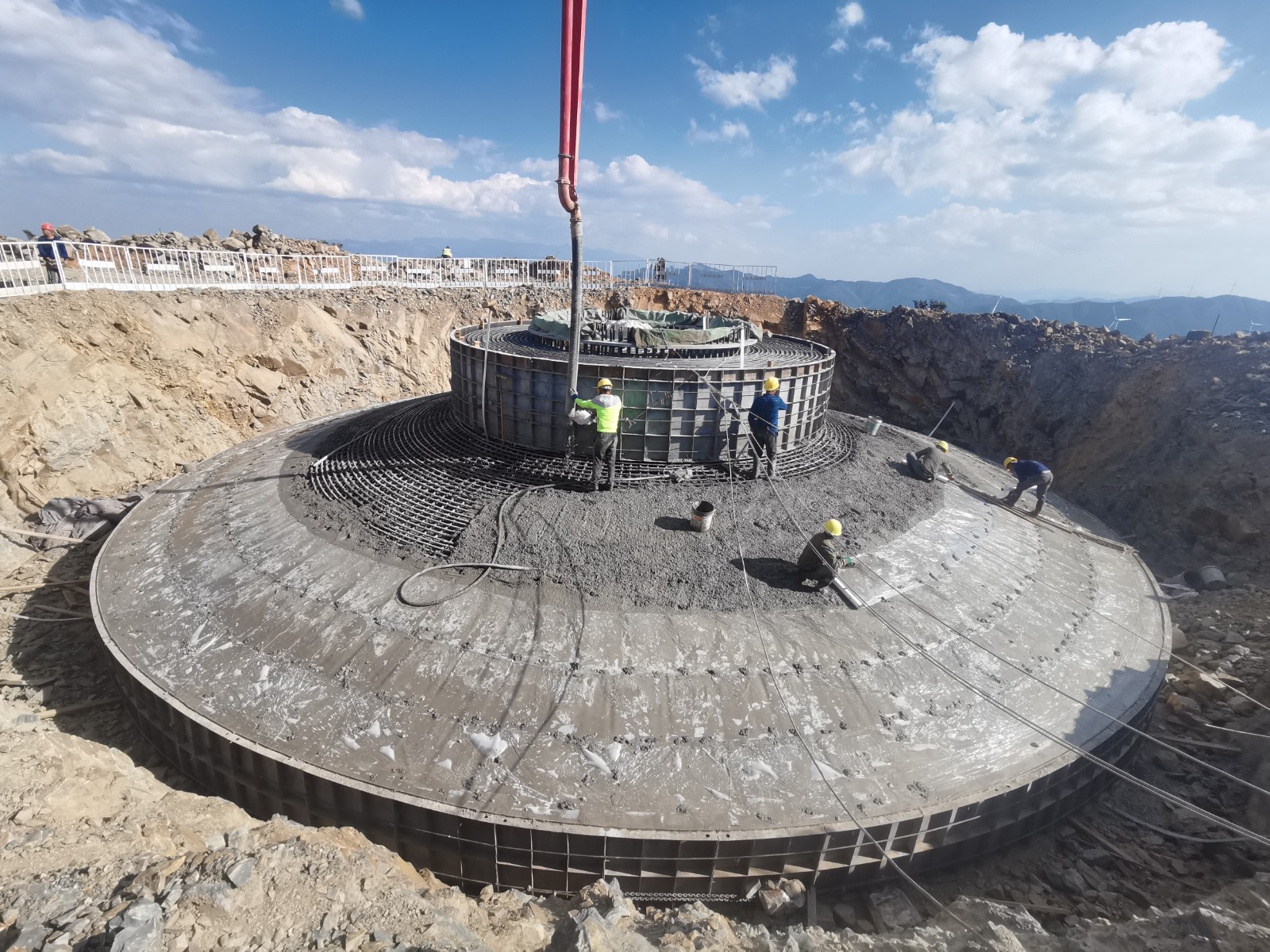

2023年6月4日19时48分,四川能投风电会东公司淌塘二期风电场最后一台风机基础混凝土浇筑完成。历时82天,提前5个月完成所属30台风机基础混凝土全部浇筑完毕的目标节点。

淌塘二期风电场位于会东县老君滩乡,总装机容量12万千瓦。2023年3月15日,自首台风机基础混凝土浇筑完毕以来,因辖区内土地权属情况复杂、征地协调难度大,加上小街一期、淌塘二期及其两条配套送出线路工程同时施工,工程建设现场管理难度大。为推进项目高质量建设,如期投产发电,公司领导班子和工程管理人员长期驻守现场,组织各方参建人员艰苦奋斗、团结协作。在各方的不懈努力下,工程质量得到有力保障,风机基础混凝土浇筑进度大幅提升,并创造了会东公司风机基础混凝土浇筑速度的新纪录。

今后,会东公司将按照“高标准、高质量,创一流”的要求,继续加快推进淌塘二期风电场项目建设,为早日投产发电奠定坚实基础。

关注微信公众号
