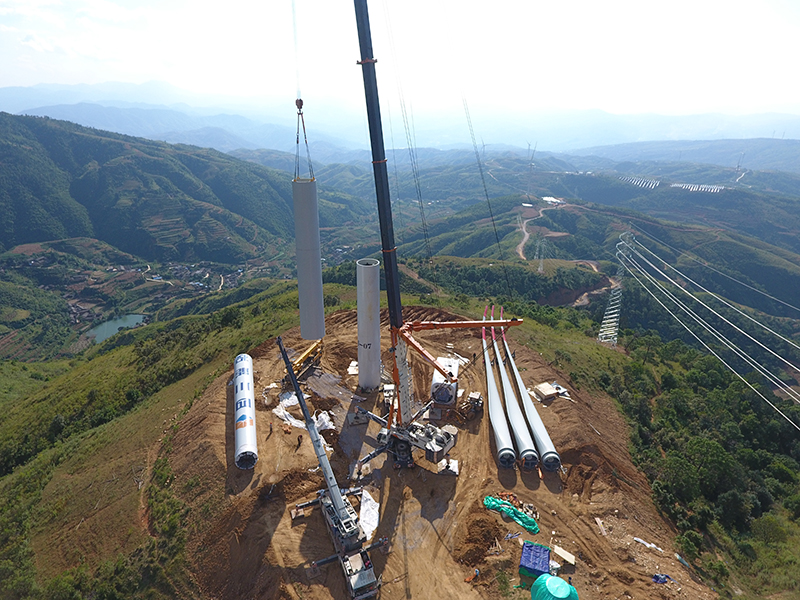

大面山二期风电场风机吊装
2017年5月8日下午,随着第46#风机叶片的吊装到位,能投风电大面山二期风电场完成最后一回路即第四回路12台风机的吊装工作,并达到并网条件,标志着大面山二期风电场即将实现全部投产发电。
大面山二期100MW风电场主体工程于2016年4月开工建设, 2016年10月3日完成首台风机机组吊装,2017年1月5日首批10台机组并网发电,2017年4月8日第二批24台机组成功并网,在之后不到一个月的时间里,最后一回路12台风机顺利完成吊装并达到并网条件,预计6月底将实现风电场全部投产发电。
